ความกังวลว่าการติดตั้งโครงสร้างใหม่ทับลงไปบนผนังอาคารเดิมจะทำให้โครงสร้างหลักแตกร้าว เสียหาย หรือทิ้งรอยแผลขนาดใหญ่ไว้หลังรื้อถอน เป็นคำถามยอดฮิตที่เจ้าของอาคารพาณิชย์หลายท่านมักกังวลก่อนเริ่มโครงการรีโนเวท
ในความเป็นจริงการติดตั้งและรื้อถอนฟาซาดอาคารที่ได้มาตรฐานวิศวกรรม จะไม่ส่งผลกระทบต่อเสถียรภาพหรือความแข็งแรงของผนังเดิม ตราบใดที่ระบบการยึดจับ (Fixing System) และโครงสร้างรองรับได้รับการออกแบบมาอย่างถูกต้องตั้งแต่ต้น บทความนี้จะพาไปเจาะลึกเทคนิคการติดตั้งที่ถนอมโครงสร้างเดิม และขั้นตอนการจัดการหลังรื้อถอนที่เจ้าของอาคารควรรู้ เพื่อให้การตัดสินใจปรับปรุงโฉมอาคารเป็นไปอย่างมั่นใจ
กลไกการยึดเกาะ: ฟาซาดอาคาร ส่งผลต่อผนังเดิมอย่างไรขณะติดตั้ง?
ความเข้าใจผิดส่วนใหญ่คือคิดว่าการติดตั้งฟาซาดอาคาร คือการเจาะยึดแผ่นวัสดุเข้ากับผนังปูนโดยตรง ซึ่งวิธีดังกล่าวนอกจากจะสร้างภาระน้ำหนัก (Dead Load) ให้ผนังคอนกรีตเดิมมากเกินไปแล้ว ยังเสี่ยงต่อการหลุดร่วงที่เป็นอันตราย
ในฐานะผู้เชี่ยวชาญที่มีประสบการณ์ออกแบบและติดตั้งโครงสร้างภายนอกอาคารมากว่า 13 ปี การทำงานจริงในระบบ ฟาซาดแบบผนัง 2 ชั้น จะถูกแยกออกเป็น 2 ส่วนอย่างชัดเจนผ่านระบบโครงสร้างรับน้ำหนักอิสระเพื่อไม่ให้รบกวนผนังเดิม ดังนี้

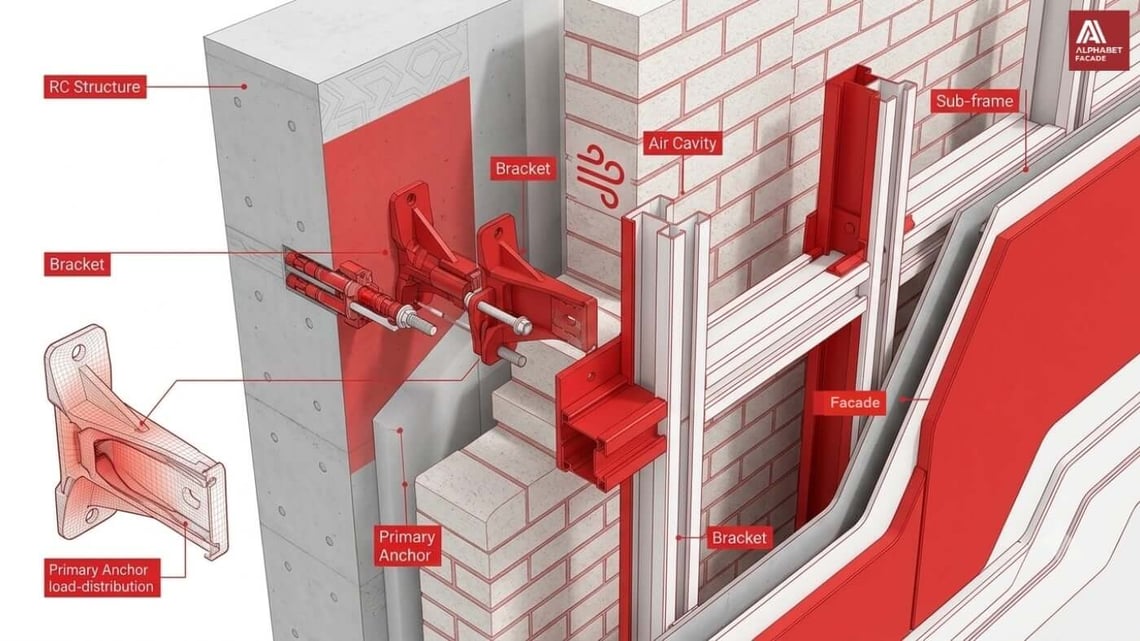

การถ่ายแรงผ่านโครงสร้างหลัก (Load-bearing Transfer): น้ำหนักทั้งหมดของแผงตกแต่งภายนอกจะไม่กดทับลงบนอิฐบล็อกหรืออิฐมวลเบาที่เป็นผนังกั้นห้อง แต่จะถูกถ่ายโอนไปยังโครงสร้างคานและเสาคอนกรีตเสริมเหล็ก (RC Structure) ของอาคารผ่านตัวยึดเหล็กพิกัดสูงที่เรียกว่า Anchor และ Bracket เท่านั้น
ระบบโครงสร้างรอง (Sub-frame System): วิศวกรจะออกแบบระบบโครงคร่าวเหล็กหรืออลูมิเนียมที่มีความยืดหยุ่นสูง เพื่อเป็นตัวรับน้ำหนักแผง Cladding ภายนอก โดยระบบนี้จะเว้นระยะห่าง (Air Gap) ระหว่างผนังเดิมและตัวหน้ากากอาคารใหม่ ช่วยลดทอนทั้งความร้อนและเลี่ยงแรงกดโดยตรงบนพื้นผิวปูนเดิม

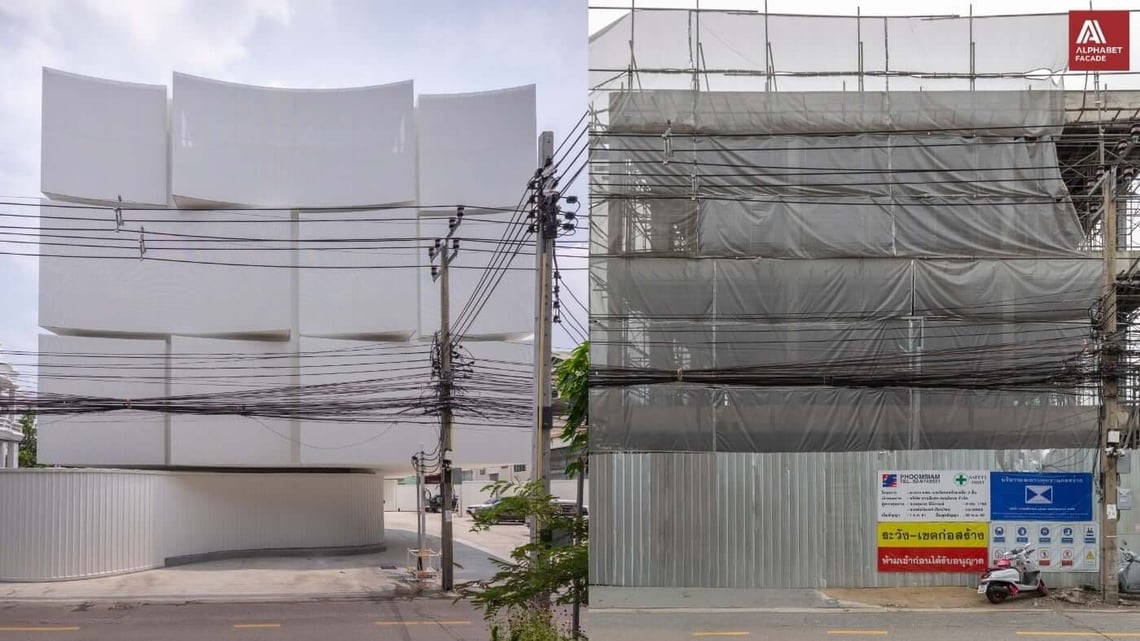

การออกแบบที่เน้นการก่อสร้างได้จริงและรื้อถอนได้ง่าย (Ease of Construction & Deconstruction)
สิ่งที่แยกงานติดตั้งระดับมืออาชีพออกจากงานทั่วไปคือ ความใส่ใจในการออกแบบเพื่อส่งเสริมให้งานก่อสร้างทำได้จริงและสามารถทำการรื้อถอนได้ง่ายในอนาคต หากไม่มีการวางแผนและคำนวณทางวิศวกรรมล่วงหน้า การยึดติดตั้งอาจกลายเป็นปัญหาใหญ่ทันทีเมื่อจำเป็นต้องปรับเปลี่ยนอาคารในอีก 10-15 ปีข้างหน้า
การออกแบบที่ดีต้องผ่านการคำนวณและเตรียมความพร้อมใน 3 ส่วนสำคัญดังนี้:.
การคำนวณทางวิศวกรรมโครงสร้าง (Structural Calculation)
วิศวกรต้องคำนวณกำลังรับน้ำหนักของเสาและคานเดิมเพื่อระบุพิกัดและขนาดของ Anchor Bolt (พุกเคมีหรือพุกเหล็กเกรดอุตสาหกรรม) ที่เหมาะสม การเจาะยึดต้องไม่ตัดโดนเหล็กเสริมแรงภายในคอนกรีตเดิม (Rebar) ซึ่งสามารถป้องกันได้ด้วยการสแกนหาตำแหน่งเหล็กเส้นก่อนเริ่มลงมือเจาะจริง
การเว้นระยะเผื่อการขยายตัวและการแอ่นตัว (Deflection Allowance)
อาคารทุกหลังจะมีการขยับตัวและแอ่นตัว (Deflection) เล็กน้อยตามแรงลมและแรงสั่นสะเทือนตามธรรมชาติ ระบบจุดยึด Bracket จึงต้องออกแบบให้มีช่องสล็อตเผื่อระยะเคลื่อนไหว (Slotted Holes) เพื่อป้องกันไม่ให้แรงดึงรั้งระหว่างโครงสร้างเหล็กกับคอนกรีตเบียดอัดกันจนทำให้ผนังปูนเดิมแตกร้าว
แผนผังการติดตั้งและการเข้าถึงหน้างาน (Installation & Access Plan)

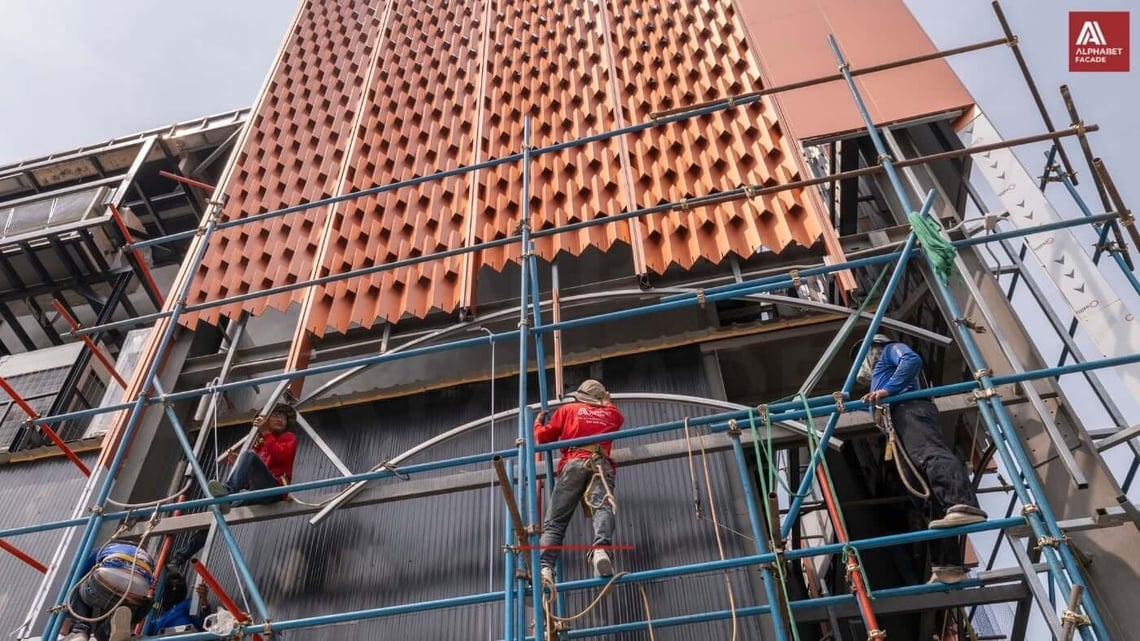

การคำนึงถึงขั้นตอนที่ทำได้จริงหน้างานยังครอบคลุมถึงพื้นที่ทำงานภายนอกอาคาร การเลือกใช้อุปกรณ์ยึดต่อระบบโมดูลาร์ (Modular System) ที่ยกมาประกอบหน้างานได้ง่าย ไม่เพียงช่วยลดเวลาการทำงาน แต่ยังช่วยให้ตอนรื้อถอนสามารถขันน็อตถอดประกอบย้อนกลับ (Deconstruction) ออกมาเป็นชิ้นๆ ได้อย่างปลอดภัย โดยไม่ต้องใช้ค้อนปอนด์ทุบทำลายให้เศษฝุ่นหรือปูนร่วงหล่นลงมาสร้างความเสียหายต่อพื้นที่ข้างเคียง
หลังรื้อถอน ฟาซาดอาคาร สภาพผนังเดิมจะเป็นอย่างไร?
เมื่อหมดสัญญาเช่าอาคารพาณิชย์ หรือต้องการปรับปรุงหน้าตาอาคารใหม่ตามรอบปี การรื้อถอนฟาซาดแบบผนัง 2 ชั้น ที่ติดตั้งด้วยมาตรฐานวิศวกรรมจะส่งผลต่อผนังเดิมน้อยมาก โดยสภาพผิวผนังและโครงสร้างหลังถอดถอนจะมีร่องรอยหลงเหลือเพียงเล็กน้อย ซึ่งสามารถบูรณะกลับคืนสู่สภาพเดิมได้อย่างรวดเร็ว
ลักษณะความเสียหาย/ร่องรอยที่พบ | สาเหตุและสภาพที่พบ | วิธีการฟื้นฟูสภาพผิวปูน (Restoration) |
รอยรูเจาะพุกเหล็ก (Anchor Holes) | เกิดจากการเจาะฝังพุกเคมีหรือพุกเหล็กเพื่อยึด Bracket บริเวณแนวคาน | ตัดหัวพุกส่วนที่เกินออกลึกเข้าไปในเนื้อปูนประมาณ 1-2 เซนติเมตร จากนั้นอุดด้วย Non-shrink Grout (ปูนเกร้าท์ไม่หดตัว) เพื่อความแข็งแรง |
คราบฝุ่นและรอยด่างจากน้ำ | เกิดจากคราบน้ำฝนสะสมและฝุ่นละอองไหลผ่านช่องว่างลม (Air Cavity) เป็นเวลานาน | ล้างทำความสะอาดด้วยระบบน้ำแรงดันสูง (High-pressure Washer) และทาสีรองพื้นปูนเก่าก่อนทาสีทับหน้าใหม่ |
รอยด่างสีไม่สม่ำเสมอ | ผนังส่วนที่ถูกบดบังด้วยตัวหน้ากากจะสีซีดช้ากว่าผนังส่วนที่ตากแดดตากฝนโดยตรง | ทำการขัดล้าง ทาสีปรับสภาพผิว (Skim Coat) และทาสีจริงใหม่ทั้งผืนเพื่อความเรียบเนียนสม่ำเสมอ |
Checklist: 4 ประเด็นสำคัญที่เจ้าของอาคารต้องตรวจสอบก่อนตัดสินใจเลือกบริษัทรับทำฟาซาด
เพื่อป้องกันไม่ให้โครงสร้างหลักของอาคารต้องเสียหายถาวรจากการติดตั้งที่ไม่เป็นระบบและไม่ได้มาตรฐาน ก่อนลงนามจ้างงานหรืออนุมัติแบบ ควรตั้งคำถามเหล่านี้กับทีมผู้ออกแบบและติดตั้งเสมอ:
[✔] มีการสแกนหาแนวเหล็กเสริมแรง (Rebar) ในโครงสร้างเดิมก่อนระบุจุดเจาะยึดหรือไม่? (หากเจาะโดนเหล็กโครงสร้างหลัก ความแข็งแรงของอาคารจะลดลงทันที)
[✔] มีการใช้ซอฟต์แวร์จำลองคำนวณแรงลม (Wind Load Calculation) ที่จะมากระทำต่อโครงสร้างรองรับและจุดยึดหรือไม่? (ฟาซาดผืนใหญ่อาจทำหน้าที่คล้ายใบเรือ หากจุดยึดไม่แข็งแรงพอกระแสลมแรงจะดึงปูนคานเดิมให้กะเทาะหลุดออกมาได้)
[✔] วัสดุที่เลือกใช้ทำโครงสร้างรอง (Sub-frame) และตัวยึดโยง (Fasteners) ผ่านกระบวนการป้องกันสนิมแบบใด? (ควรใช้เหล็กชุบกัลวาไนซ์ร้อน Hot-Dip Galvanized หรืออลูมิเนียมเกรดสูง เพื่อป้องกันไม่ให้น้ำสนิมไหลซึมเข้าไปกัดกร่อนเหล็กภายในคานเดิม)
[✔] แผนการรื้อถอนในอนาคตถูกระบุไว้ในแบบก่อสร้าง (As-built Drawing) ตั้งแต่แรกหรือไม่? (การมีพิมพ์เขียวที่ระบุตำแหน่งพุกและระบบล็อคอย่างละเอียด จะช่วยลดค่าใช้จ่ายและเวลาในการทำงานของทีมรื้อถอนได้อย่างมหาศาล)

สรุป ท้ายที่สุดเเล้ว คำถามที่เจ้าของอาคารควรถามก่อนเริ่มลงมืออาจไม่ใช่เพียงแค่ "ติดฟาซาดแล้วผนังจะพังไหม" แต่คือแบบโครงสร้างและวิธีการติดตั้งที่กำลังจะเซ็นอนุมัติในวันนี้ ได้ถูกคิดคำนวณเผื่อให้สามารถรื้อถอนออกได้อย่างง่ายดายและปลอดภัยในอนาคตแล้วหรือยัง
ปรึกษาแนวทางการออกแบบ ที่เน้นความสวยงามทางสถาปัตยกรรมควบคู่ไปกับความปลอดภัยของโครงสร้างอาคารเดิมในระยะยาว ร่วมวางแผนงานก่อสร้างและระบบยึดเจาะที่ได้มาตรฐานวิศวกรรมกับทีมผู้เชี่ยวชาญจาก ALPHABET FACADE ประสบการณ์กว่า 13 ปี เพื่อให้อาคารพาณิชย์ของคุณเปลี่ยนโฉมได้อย่างมั่นใจ ไร้ปัญหากวนใจทั้งในวันติดตั้งและวันรื้อถอน
FAQs
Q1: การติดตั้งฟาซาดแบบผนังสองชั้น ทำให้อาคารเกิดความชื้นสะสมและเกิดเชื้อราบนผนังปูนเดิมด้านหลังหรือไม่?
A: ไม่เกิดแน่นอน หากมีการเว้นระยะช่องว่างลม (Air Cavity) ที่เหมาะสมตั้งแต่ 10-30 เซนติเมตรขึ้นไป ลมจะไหลเวียนตามธรรมชาติช่วยระบายความชื้นและน้ำฝนที่ซึมเข้ามาไม่ให้เกาะตัวสะสมอยู่บนพื้นผิวผนังเดิม
Q2: ผนังปูนกั้นห้องธรรมดา (เช่น อิฐมวลเบา หรืออิฐบล็อก) สามารถใช้เป็นจุดรับน้ำหนักหลักของโครงสร้างฟาซาดได้ไหม?
A: ไม่ได้เด็ดขาด อิฐมวลเบาและอิฐบล็อกมีแรงต้านทานการดึง (Pull-out Strength) ต่ำเกินไป ระบบจุดยึด Anchor หลักทั้งหมดต้องเจาะยึดเข้ากับเนื้อคอนกรีตของเสาหรือคานหลักของตัวอาคารเท่านั้น ส่วนผนังอิฐทั่วไปจะใช้เพียงเพื่อประคองรับแรงลมในแนวนอนบางจุดร่วมกับพุกเฉพาะทาง
Q3: หลังจากรื้อถอนหน้ากากตกแต่งออกแล้ว สามารถติดตั้งโครงสร้างอันใหม่ทับลงไปบนรอยเจาะเดิมได้เลยหรือไม่?
A: ทางวิศวกรรมไม่แนะนำให้ใช้รูเจาะเก่าซ้ำ เนื่องจากพุกเคมีหรือพุกเหล็กเดิมที่ฝังอยู่ในปูนเก่าผ่านแรงดึงเค้นจนล้าและเสื่อมสภาพไปตามอายุการใช้งานแล้ว ควรทำการอุดปิดรูเก่าตามมาตรฐาน และสแกนหาตำแหน่งเพื่อทำการเจาะยึด Anchor ในจุดใหม่ที่มีเนื้อคอนกรีตสมบูรณ์แทน
Q4: การติดตั้งโครงสร้างฟาซาดแบบนี้จะไปรบกวนงานระบบท่อหรือระบบดับเพลิงภายนอกอาคารเดิมหรือไม่?
A: งานออกแบบที่ดีต้องผ่านขั้นตอนประสานงานระบบอาคาร (M&E Coordination) วิศวกรจะตรวจสอบแนวท่อส่งน้ำ ระบบสายไฟ และตำแหน่งหัวรับน้ำดับเพลิง เพื่อออกแบบช่องเปิด (Access Panel) หรือปรับแนวโครงสร้างรอง Sub-frame ไม่ให้ไปขัดขวางหรือทับซ้อนกับระบบความปลอดภัยเดิมของอาคาร
Q5: หากติดตั้งระบบผนังสองชั้นแล้ว ในอนาคตต้องการทำความสะอาดคราบฝุ่นบนผนังตึกตัวใน จะทำอย่างไร?
A: วิศวกรจะออกแบบช่องทางสำหรับงานซ่อมบำรุง (Maintenance Path) ไว้ภายใน เช่น การเว้นระยะช่องว่างให้กว้างพอสำหรับช่างโรยตัว หรือการทำแผ่นตะแกรงทางเดิน (Catwalk) ไว้ด้านหลังหน้ากากอาคาร เพื่อให้สามารถเข้าไปทำงานทำความสะอาดคราบน้ำหรือซ่อมบำรุงผนังตึกตัวในได้โดยไม่จำเป็นต้องรื้อถอนแผงโครงสร้างหลักออก
